階層ベイズモデルとWAIC (その2) 積分消去する変数が2個ある場合
この記事では積分消去する変数が2個ある場合において、階層モデルのWAICを算出します。シンプソンの公式を使う場合とモンテカルロ積分を使う場合の二通り行います。
その前に、積分消去する変数が1個の場合を復習します。以前の記事のモデル2の(2)の予測を考えます。ここではこのモデルをmodel1
と呼びます。
シンプソンの公式を使うバージョンのstanコードは以下です。
29~40行目でシンプソンの公式の係数だけ作っておきます。そうすると13~16行目で簡潔に書けます。
WAICの算出には、事前分布に由来する尤度は入れないと理解しているので、2~5行目の関数f
で事前分布の項は入れていないです。
モンテカルロ積分を使うバージョンのstanコードは以下です。
45~49行目がモンテカルロ積分をしている部分です。あってると思っていますが、100%の自信はありません。
* * *
次に標準偏差にもグループ差を考慮したモデルを考えます。このモデルをmodel2
と呼びます。この場合、積分消去する変数が2個になります。
シンプソンの公式を使うバージョンのstanコードは以下です。
標準偏差にグループ差が入ったため、2~5行目の対数尤度の関数f
が変更されています。
2次元のシンプソンの公式はstackexchangeのこのページを参考にしました。
45行目で2次元のシンプソンの公式の係数を作っています。1次元のシンプソンの公式の係数ベクトルのテンソル積で作るのがラクです。15~20行目で簡潔に書けます。76行目、標準偏差は正の値しか取らないので下限として1e-8
を使っています。
モンテカルロ積分を使うバージョンのstanコードは以下です。
51行目で半正規分布からs_rnd
を生成しています。正規分布から生成した乱数の絶対値を取れば半正規分布から生成した乱数になるので、fabs
関数を使っています。
実行するRコードは以下です。model1
が真の場合(Data 1)とmodel2
が真の場合(Data 2)の両方でWAICを計算しました。
2次元の場合において、シンプソンの公式の分割数M
はおおよそ300
あれば十分でした(300 x 300の分割)。モンテカルロ積分のシミュレーション数M
はおおよそ100000
あれば十分でした。このあたりは問題によりけりと思います。
個人的には、積分消去する変数が3個以下ならばシンプソンの公式の方をおすすめしたいです。コードをそのまま使う場合や参考にした場合にはできれば引用をお願いしますね。
本記事は伊東さんとの議論がきっかけです。ありがとうございました。
『Rで学ぶ統計的データ解析』林賢一(著)の書評
統計家やデータサイエンティストを志す大学生・大学院生に読んでほしい、正統派の本です。 目次はこちら。コードを含むサポートページはこちら。類書としては『Rによる統計的学習入門』があります。
この本の特徴は、親しみやすい説明とRを実行する部分と、背景の数理を説明するガチの数理編の2パートから構成される点です。ふつうだと著者の能力の限界により前半パートだけ集めた本、あるいは後半パートだけ集めた本になりがちですが、そうはなっていません。数理を専門とする著者が、学生を指導する経験を通して書かれた教育的な本になっています。
Rを実行する部分は丁寧で、私も知らなかった関数や引数があり勉強になりました。特に好きだった章は以下です。
- 2章 データの可視化と要約
- 10章 ブートストラップ法
- 11章 Rを用いたシミュレーション:数理統計学を「実感」する
- それぞれの章末にある練習問題
早速2章に可視化を据えるところがいいですね。わたしも(機械学習を含む)データ解析においてはまずは可視化が重要と思っており、ここはRの独断場と思っています。ggplot2
の説明こそないですが、プログラミングに不慣れな大学生でも無理なく実行できるように基本的な関数で可視化の要所を抑えています。10章のブートストラップ法は数理の説明とRコードが対応していて分かりやすかったです。応用編にランダムフォレストの説明もあって良かったです。11章のシミュレーションでは、統計初心者が間違えがちな不偏性、サンプルサイズの計算などが簡潔なコードとともに説明されています。章末の練習問題は、考え方の復習とRによるデータ解析の練習場として非常に良いです。そのまま会社の新人に宿題として出したいです。
各章の数理編は格調高いです。かなり難しい部分もありました。査読した院生すごいです。『Rによる統計的学習入門』の数理的な説明にモヤっとしてた人にフィットします。統計学で行列がどのように使われるのか、どう役に立つのかをきちんと見せてくれます。ただし数式の変形は丁寧な部分と行間を読む必要がある部分があります。個人的には、数理編の説明をもとに実装した(パッケージを使わない)Rコードもあると勉強になっていいなぁと思いました。本の分量が倍ぐらいになってしまうかもですが。
enjoy!

- 作者:林 賢一
- 発売日: 2020/11/30
- メディア: 単行本

- 作者:Gareth James,Daniela Witten,Trevor Hastie,Robert Tibshirani
- 発売日: 2018/08/03
- メディア: 単行本(ソフトカバー)
西浦先生らによる実効再生産数の統計モデルを解説&拡張する試み
先日の西浦先生のニコ生の発表を聞いていない人はぜひ聞いてください。
モデルとデータを以下のリポジトリでオープンにしていただいたので、モデルについて僕が分かる範囲内で少し解説を加えたいと思います。
実効再生産数を推定するコードが2種類ありまして、最尤推定(Maximum Likelihood Estimation, MLE)を使ったMLE版(Sungmok Jungさん作成)と 、ベイズ推定版(Andrei Akhmetzhanovさん作成)があります。どちらもコンセプトはほぼ同じで、実装が若干異なります。この記事では、ベイズ推定版(以降、元コードと呼びます)の流れを簡単に説明し、その後でその拡張を試みます。
ベイズ推定版の流れ
大きく分けて「データの集計」「back projection」「実効再生産数の推定」の3つの部分からなります。
データの集計
まずは日付ごとの人数のデータを作ります。
- 発病日(onset)があるデータ(12526人)については発病日を使います。日付ごとに人数の合計を算出します。
- その他のデータ(2872人)については、診断日または報告日(report)を報告日と呼んで、日付ごとに人数の合計を算出します。
なお、発病日と報告日を両方持っている人は(悲しいことに)存在しません。
back projection
再生産方程式は、「ある時刻において感染者は何倍に増えたか?」を記述する式なので、「感染者の人数」と「感染から感染までの時間(生成時間, generation time)」をベースに考えます。そこで、上記の「発病日の人数」や「報告日の人数」を「感染日の人数」に変換します。この変換をback projectionと呼んでいます。
具体的には以下の式に従うと考えて、ある日における感染者数
を推定します。
ここで、 はある日
における発病者数です。
は潜伏期間(incubation period, 感染から発病までの期間)の分布です。発病者数と潜伏期間の分布はデータとして与えます。
例えば、 の発病者数
の平均は、1日目における感染者数
にその感染者たちが9日後に発病する確率をかけたもの、2日目における感染者数
にその感染者たちが8日後に発病する確率をかけたもの、…、9日目における感染者数
にその感染者たちが1日後に発病する確率をかけたもの、の総和で定まるだろうということを表しています。この(合計が10になるように)掛け算して総和をとる部分は畳み込み(convolution)と呼ばれ、本記事でたびたび登場します。
元コードではback projectionを実効再生産数の推定の前に行います。そこで使用している{surveillance}パッケージとその推定方法については、Med_KUさんの以下のブログ記事が詳しいのでぜひそちらを参照してください。
英語になりますが、こちらにも詳しい説明があります。
元コードでは海外帰国と国内の感染者に分けて、それぞれに対してback projectionを行っています。まず2872人の報告日のデータについて、発病日→報告日の分布を与えて、発病日を計算するback projectionを行っています。すると、12526+2872人分の発病日のデータとなります。さらに発病日のデータについて、潜伏期間の分布を与えて、感染日を計算するback projectionを行っています。
back projectionではスムージングもあわせて実行されます。スムージングは「本来の感染者数は日付についてそこまでギザギザになっておらず、ある程度なめらかでしょう」という仮定を反映しています。スムージングの強さはハイパーパラメータとして与えます。
また、このback projectionの結果、求まる感染者数は小数の値になります。さらに変換前後で合計人数を変えないように、感染者数の合計=変換前の人数の合計 が成り立つように正規化しています。
実効再生産数の推定
元コードではback projectionを最尤推定で求めた感染者数を使って、実効再生産数Rtを推定しています。
まずは簡単のため、「感染しているけど、発病日あるいは報告日のデータとしてまだ上がってきていない」という「報告遅れ」を考慮しないモデルを考えます。具体的には、以下の再生産のモデル式に従うと考えて、実効再生産数を推定します。
ここで、 はある日
における国内の感染者数です。
はある日
における海外帰国の感染者数と国内の感染者数の合計です。
は生成時間の分布です。感染者数と生成時間の分布はデータとして与えます。
ポアソン分布の平均が、実効再生産数と「感染者数と生成時間の分布の畳み込み」の積になっている点に注目です。ある日 の実効再生産数が1程度であることは、「その時点より過去の感染者数」と「生成時間の分布」から計算される「現在の感染者数」が同程度で、感染が広がっていない(狭まってもいない)ことを表します。
左辺が小数の値をとるので厳密にはポアソン分布ではないのですが、階乗をガンマ関数で表現することでポアソン分布と同じ形の尤度を考えることができます。*1
西浦先生が説明されていましたが、無症状者の割合を時刻によらず一定と仮定すれば、無症状者まで含めた感染者数に対して、上記の再生産のモデル式がそのまま成り立ちます。よって、推定した実効再生産数をもとにした議論はそのまま適用可能です。
Stanによる実装
元コードにおいてモデルはStanで実装されています。元コードでは以下の部分が少し難解です。
- 畳み込みに使う分布をStanコード内で定義している。
- 連続値を許すポアソン分布の代わりに、rateパラメータが1のガンマ分布を用いている。
- 尤度がガンマ分布の二度漬けになっている。
- 報告遅れを平均ベースで考慮している。
そこで、ここでは元コードの意図と推定結果をほとんど変えないままで、少しシンプルにしたStanコードを紹介します。
- 2~10行目: すべての日(ただし初日は除く)における、
x
とy
の畳み込みを求める関数です。計算をラクにするため、あらかじめy
を逆順に並べたものを引数として渡します。 - 12~16行目: 連続値を許すポアソン分布の定義です。
lam
がゼロを含む場合にはもう少し定義を頑張る必要がありますが、ここではこれで大丈夫です。正規化定数はclosed formで表現できないのですが、1に近いのでこれで近似する意味です(参考URL1, 参考URL2)。 - 23行目:
p_gt_rev
は生成時間の分布の値(逆順)です。Stan内で計算するよりRで計算して渡す方がラクなのでそうしています。 - 35行目: (1.2)式に相当する部分です。
.*
はvector
型どうしの要素ごとの積です。
推定時間はiter=10000で、私のX1 carbonで1chainあたりおよそ20秒でした。

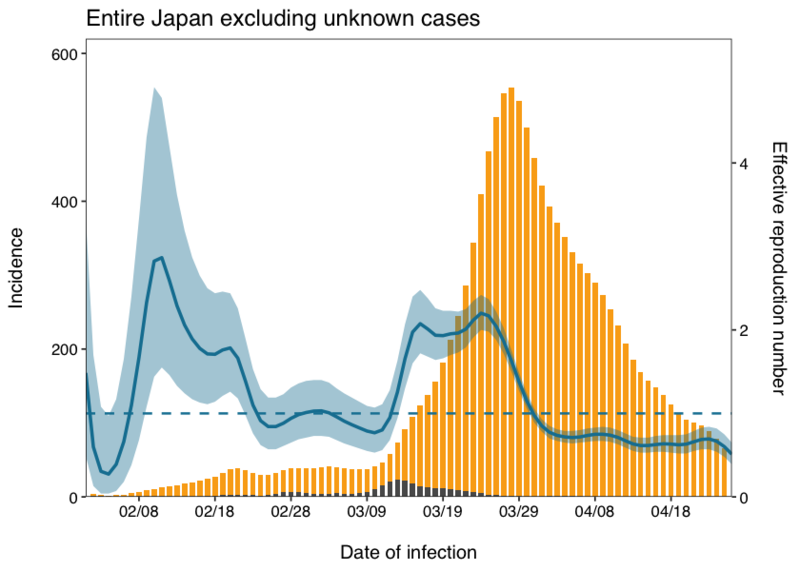

back projectionして求めた感染者数は元コードと同じものを使い、上記のStanコードで推定した結果の図が以下になります。実線と灰帯はそれぞれ実効再生産数の中央値と95%信用区間(左軸)、棒グラフはback projectionで求めた感染者数(右軸)です。
以下の図はMLE版の推定結果です。インターネット上でよく議論されていた図です。この図と大体同じ結果が得られていると分かります(上の図では横軸を05/03まで伸ばしている点は異なりますが)。
モデルの拡張
西浦先生の話と質疑応答にもありましたが、以下のような拡張は考えうると思います。
- 検査のバイアス・陽性率の変動は考慮していない → 今のところ難しい。他のデータが必要そう。
- 生成時間の分布をあらかじめ与えている → 分布の算出に使用したデータが少ないので検討の余地あり
この記事ではひとまず上記の拡張はさておき、元コードの意図を極力保持しながら、仮定を緩和するような拡張方法を考えます。具体的には、「back projectionのモデル化」と「報告遅れのモデル化」を行いましたのでそれらを説明します。
back projectionのモデル化
元コードにおける上記の流れの懸念点として、back projectionで確定的に求めた感染者数を、実効再生産数の推定においてデータとして与えてしまっていることが挙げられます。これをやると、back projection自体の不確定性を考慮していないことに相当し、信頼区間を過小評価することにつながります。
そこで、この節ではback projectionも実効再生産数のモデルに組み込みます。上記で説明したback projectionの(1.1)式をモデルに組み込んだだけで、残りの部分は元コードに忠実です。Stanコードは以下になります。
- 26行目:
p_inc_rev
は潜伏期間の分布の値(逆順)です。Rコード参照。 - 27行目:
p_rep_rev
は感染から報告までの時間の分布の値(逆順)です。Rコード参照。 - 32行目: 感染者数に対して1階差分のスムージングをかけています。
s_smooth
はそのばらつきの大きさでデータから推定されます。 - 33~36, 40~43行目: back projectionの変換前後で合計人数が変わらないようにするために、要素の合計が変換前の合計人数と一致するようなパラメータを定義しています。
simplex
にスケーリングを掛けることで実現するテクニックを使っています。国内domestic
と海外帰国imported
、発病onset
と報告report
、の合計4種類のback projectionがあることに注意。 - 51~55行目:
simplex
の空間でスムージングしています。スムージングのばらつきs_smooth
を共有しています。 - 57~61行目: back projectionの(1.1)式に相当する部分です。
上記をコンパイルするときに、「~
の左辺がパラメータの非線形変換を含んでいたらヤコビアンを調整してね」という旨のお知らせが表示されますが、ここでは変換は定数をかけたり足したりする線形変換なので、ヤコビアンの調整は不要と思います。
推定を実行するRコードも載せておきます。推定時間はiter=6000で、私のX1 carbonで1chainあたりおよそ12分でした。
- 10~34行目: データの集計部分です。
- 37~59行目: 生成時間、潜伏期間、感染から報告までの時間のそれぞれ分布を定義しています。本来は連続値をとる確率分布を、日付ごとの離散的な分布に直すため、累積分布関数から計算している点に注意してください。特に最後の、感染から報告までの時間の分布は、潜伏期間+発病から報告までの時間 という二つの確率変数の和の分布になるので、ここでも分布の畳み込みが出てきます。互いに独立な確率変数の和の累積分布関数については、例えばこの講義ノートを参照してください。

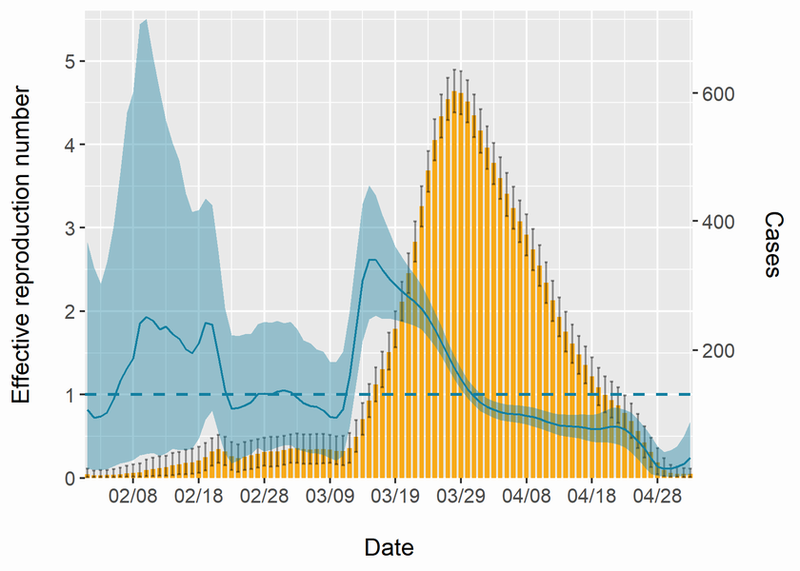

結果は以下の図です。棒グラフは推定された感染者数の中央値、エラーバーは95%信用区間です。先ほどと比べて、実効再生産数の信頼区間が全体的に少し広くなっていることが分かります。
報告遅れのモデル化
元コードでは、「back projectionで求めた感染者数」を「感染から報告までの時間の累積分布関数の値」で割ることで、まだどのデータにも上がってきていない感染者数の分を増やして実効再生産数の推定に用いていました。その方法では、人数の多寡にかかわらず常に確定的に水増しされることになり、少人数の場合の不確定性をやはり考慮できていません。結果として、まだどのデータにも上がってきていない人数が含まれるであろう、ここ2週間ぐらいの実効再生産数の信頼区間が過小評価されることにつながります。
そこで、この節では報告の遅れも実効再生産数のモデルに組み込みます。ただし、元コードと同じ方法ではなく、以下の式に従うと仮定しました。
ここで、 はback projectionで求めた、ある日
における感染者数です。
は報告が遅れている人まで含めた、
における感染者数です。
は
においてどれぐらいの人数がデータとして上がってきているかを表す確率です。
Stanコードは以下になります。
- 28行目: 感染から報告までの時間の累積分布関数の値です。
- 38~41, 53~55行目: 報告が遅れている人も含めた感染者数を定義しています。
- 71~73行目: (1.3)式に相当する部分です。
Rコードの説明は省略します。推定時間はiter=6000で、私のX1 carbonで1chainあたりおよそ30分でした。

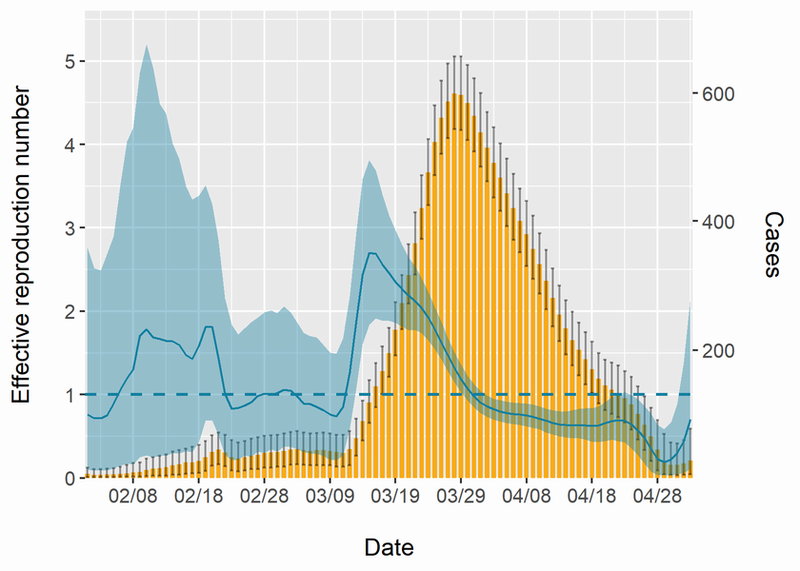

結果は以下の図です。棒グラフは報告が遅れている人まで含めた感染者数を表します。先ほどと比べて、ここ2週間ぐらいの信頼区間が少し広くなっていることが分かります。
ここ2週間の不確定性を含めた推定結果が重要だと思うので、個人的には最後のモデルを推したいです。
enjoy!!
